România a aprobat investiția în Proiectul Reactoarelor Modulare Mici (SMR) de la Doicești: scopul și costurile inițiale pentru stat

Darius Cojocaru
7 Citit minim
România au luat decizia finală de investiție în Proiectul Reactoarelor Modulare Mici (SMR) de la Doicești. Pentru ce și cât va plăti statul în prima fază

Votul pentru aprobarea deciziei finale privind proiectul SMR de la Doicești a fost exprimat după ce acest punct a fost inclus de autoritățile române, prin Ministerul Energiei, pe ordinea de zi a Adunării Generale a Acționarilor de joi.

Cele șase reactoare modulare mici (SMR), o tehnologie dezvoltată de compania americană NuScale, totalizează o capacitate instalată de 462 MW, aproape 70% din capacitatea unei singure reactoare de la Centrala nucleară de la Cernavodă.

Aprobarea adoptării Deciziei Finale de Investiție (FID) pentru Proiectul Reactoarelor Modulare Mici (SMR) NuScale de la Doicești a fost decisă joi, în prezența acționarilor care dețin 92,97814% din capitalul social și 92,97814% din drepturile de vot, cu un vot favorabil de 259.353.433 de sufragii, reprezentând 92,47335% din totalul voturilor deținute de acționari prezenți sau reprezentați, astfel:

  • 259.353.433 voturi „pentru”
  • 19.545.855 voturi „împotrivă”
  • 1.563.598 voturi „abținere”
  • 0 voturi „neexprimate”
  • 0 voturi anulate

Data de începe a construcției

Decizia din joi semnalează aprobarea finanțării inițiale pentru unul dintre cele șase reactoare, urmând ca dezvoltarea celorlalte cinci să fie analizată ulterior, în funcție de performanța primului reactor, care ar fi primul de acest tip din lume construit cu tehnologia NuScale.

Mai precis, se va realiza investiția pentru instalarea unei unități mici de 77 MW, urmând să se stabilească bugetul, lista contractorilor, structura contractuală, detaliile financiare și calendarul pentru faza următoare, raportat la evoluția tehnologică a reactoarelor modulare mici.

Conform planurilor, în iulie 2033 ar urma să înceapă operarea comercială a primului modul NPM, iar în 2034 întreaga centrală de 462 MW să fie funcțională, termenii depinzând de acordurile pentru achiziția celorlalte cinci module NPM.

Propunerile aprobate se regăsesc în Nota privind prezentarea deciziei finale de investiție (FID) pentru Proiectul Reactoarelor Modularele Mici (SMR):

„Studiul de fezabilitate al RPN a analizat patru scenarii, dintre care recomandarea RPN este scenariul A1.3, optim pentru repartizarea echitabilă a riscurilor. Inițial, vor fi disponibile doar 77 MW (brut), până când primul NPM dovedește funcționarea conform proiectului, iar celelalte module vor fi achiziționate și activate ulterior.

Astfel, scenariul A1.3 prevede fie ca doar primul modul NPM să fie achiziționat de RoPower, iar celelalte cinci să fie în responsabilitatea NuScale, cu plățile efectuate după ce primul NPM devine operațional, fie ca RoPower să achiziționeze toate cele șase module, cu obligația ca NuScale să recupereze costurile celor cinci module dacă primul NPM nu funcționează conform planului.

Etapele principale includ debutul operării comerciale a primului modul în iulie 2033, iar a întregii centrale în decembrie 2034, condiționat de acordurile pentru celelalte cinci module NPM.

Conform Rezumatului Executiv rev. 1 (Anexă 2), pentru scenariul A1.3, RoPower recomandă adoptarea unei decizii de investiție condiționată, în conformitate cu condițiile specificate în Anexă 3, fiind esențial angajamentul NuScale pentru oricare dintre cele două opțiuni privind modulele 2-6.”

Estimări privind costurile

Joi, acționarii au aprobat inițierea activităților pentru faza Pre-EPC (Etapa 3 a Proiectului), iar în urma deciziei de investiție și a livrabilelor rezultate, se va stabili bugetul, lista contractorilor, structura contractuală, condițiile de finanțare și calendarul pentru etapa următoare, în corelație cu evoluția tehnologică a Reactoarelor Modularele Mici (SMR).

„În următoarele luni, estimativ până în mai 2026, se vor supune aprobării Adunării Generale a Acționarilor propuneri pentru inițierea fazei pre-EPC și pentru aprobarea bugetului, strategiei de finanțare și încheierii contractelor, urmând să dureze aproximativ 15 luni, iar bugetul propus este de circa 600 milioane dolari, conform documentației analizate.”

Nuclearelectrica, controlată de stat prin Ministerul Energiei, deține jumătate din compania de proiect RoPower Nuclear S.A., alături de firma privată Nova Power&Gas, parte a grupului E-INFRA, condus de clujenii Teofil Mureșan, Simion Mureșan și Marian Pantazescu.

Ministerul Energiei a reconfirmat, pe 18 decembrie, sprijinul pentru continuarea proiectului SMR de la Doicești, aflat în Faza 2 a studiilor de design și fezabilitate, înainte de luarea deciziei finale de investiție, prevăzută pentru acest an.

Cronologia proiectului

În septembrie 2024, Banca de Export-Import a SUA (EXIM) a aprobat o facilitate financiară de până la 99 milioane de dolari pentru compania RoPower Nuclear S.A., destinată finanțării dezvoltării proiectului nuclear de la Doicești.

Conform informațiilor oficiale, proiectul de la Doicești va avea un impact major asupra economiei locale și naționale. Va crea aproape 200 de locuri de muncă permanente, 1.500 în faza de construcție și 2.300 în faza de producție.

În noiembrie 2020, directorul general al Nuclearelectrica, Cosmin Ghiță, și președintele NuScale Power, John Hopkins, au semnat la Glasgow un acord de cooperare pentru construirea unui reactor modular mic în România. La acea vreme, Agenția SUA pentru controlul tehnologiei a autorizat NuScale Power pentru dezvoltarea reactorului în SUA.

Mai târziu, în aprilie 2022, NuScale a anunțat inițierea fabricării componentelor pentru reactoare, compania sud-coreeană Doosan Enerbility fiind selectată pentru producția principalelor elemente ale SMR-urilor NuScale.

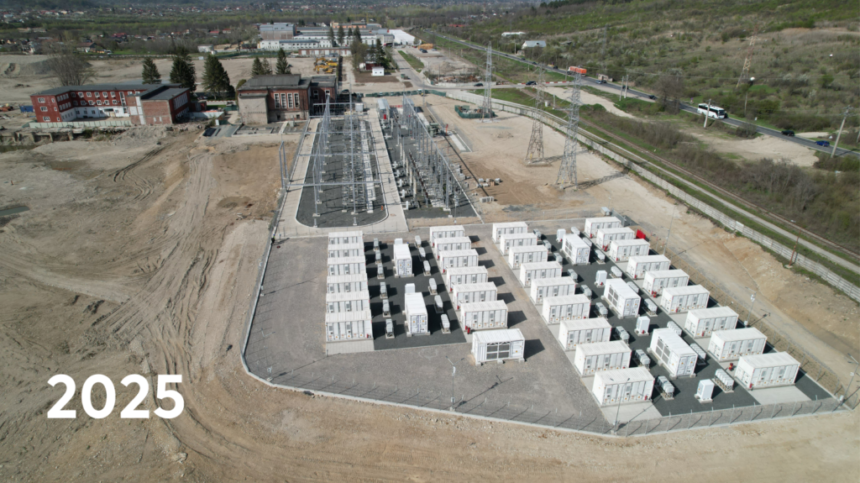

Între timp, în noiembrie 2023, proiectul-pilot al NuScale din SUA a fost suspendat din motive financiare, ceea ce poziționează România drept primul stat din lume în care aceste reactoare ar putea fi instalate, pe amplasamentul unei foste centrale pe cărbune din Doicești, Dâmbovița, ales de compania de proiect RoPower.

Centralele nucleare se așteaptă să aibă o durată de funcționare de peste 60 de ani de la punerea în funcțiune, planificată pentru finalul deceniului actual. Acest proiect reprezintă o alternativă energetică durabilă, sigură și fără emisii de carbon, contribuind la angajamentele României de a-și tripla capacitățile nucleare până în 2050, conform informațiilor oficiale.
